禄劝甲甸二水库建设工程进展情况

发布时间:2018-03-23 17:16 浏览次数:108
字号:[ ]


甲甸二水库建设工程于2016年3月29日开工建设,目前完成枢纽部分拦河坝开挖土石方61000m³,溢洪道开挖土石方30000m³,大坝基础工程通过验收,上、下游堆石坝体及心墙整体填筑到高程2117m,完成填筑工程量140641.7m³(粘土26343m³、反滤料4072m³、过渡料4044.3m³、堆石料106182.4m³),高涵混凝土浇筑于2018年3月13日浇筑完毕。导流洞于2016年10月20日贯通,全长223m,开挖及支护隐蔽工程于2016年11月22日验收,2016年12月21日开始底板浇筑,至2017年3月18日浇筑完成,目前回填灌浆已经完成;


水务工作简报〔2018〕第13期烟草水源工程甲甸二水库工程进展顺利660

输水隧洞开挖进尺2115m,完成设计总长度2510m的84.3%;支洞开挖及支护完成226.8m;竖井平台边坡开挖及支护完成,竖井于2017年4月8日开挖完成,现已完成一期、二期混凝土浇筑及启闭机房主体工程建设;输水隧洞进口有压段于2017年5月30日浇筑完成,全长37.5m;输水隧洞无压段浇筑完成135m;输水隧洞进、出口洞脸,支洞洞脸开挖及支护完成;大坝管理房及进场道路100%完成,并于2017年11月21日通过分部工程验收;2017年5月28日开始帷幕灌浆试验,8月19日帷幕灌浆试验全部结束,9月10日开始进行生产孔施工,目前共完成215个孔,占总孔数231个的93.1%,完成钻孔进尺15503.7m,完成帷幕灌浆进尺13656.1m,检查孔钻孔1347.6m。工程形象进度达68.5%。

水务工作简报〔2018〕第13期烟草水源工程甲甸二水库工程进展顺利673

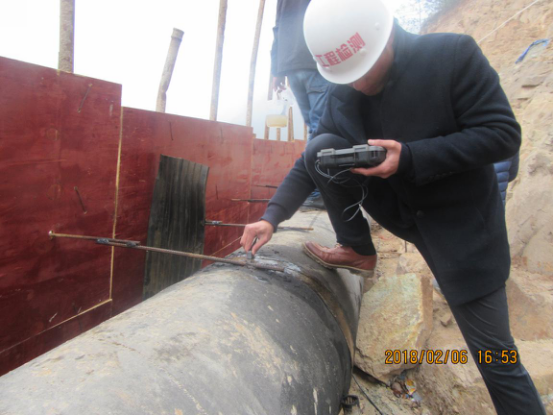

输水高涵管道探伤检测

水务工作简报〔2018〕第13期烟草水源工程甲甸二水库工程进展顺利684

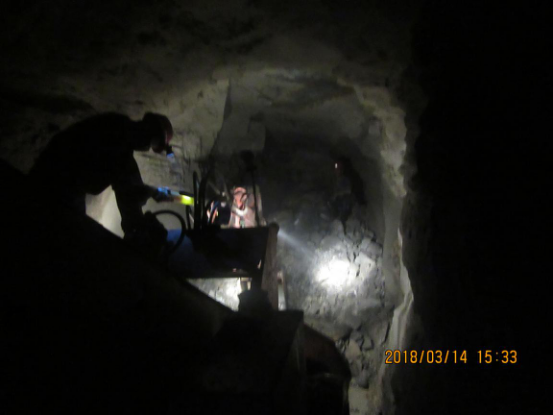

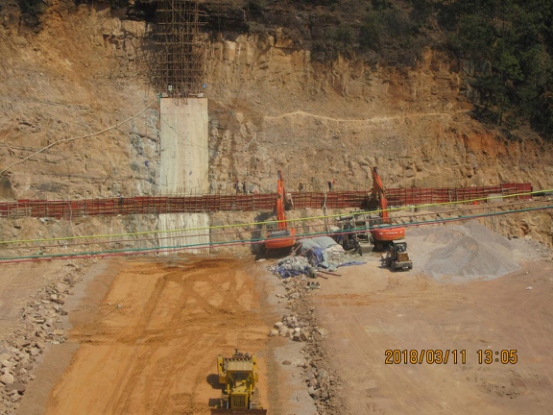

输水高涵混凝土浇筑输水隧洞施工

水务工作简报〔2018〕第13期烟草水源工程甲甸二水库工程进展顺利692

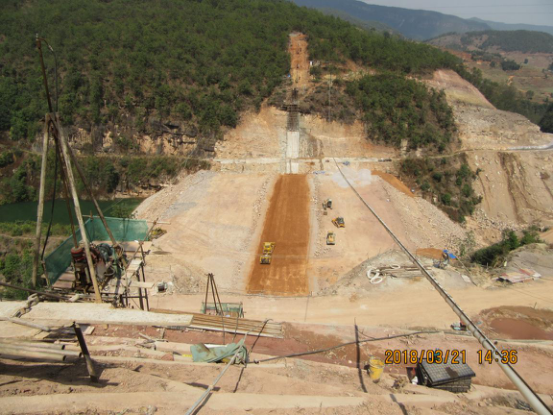

大坝施工现场

(县水务局供稿)
